|
|
|
|
孟連縣供電有限責任公司35kV芒洪變電站技改工程進展順利
時間:2009/12/23 12:31:53

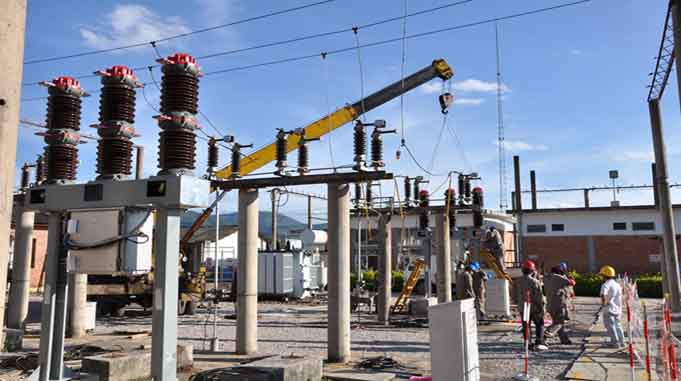

近日,四川省強波電力工程有限公司承接的孟連電網35kV芒洪變電站技改工程順利進入第二階段,10月19日凌晨1點至6:30,通過近6個小時的緊張工作,#2主變高壓側35kV353、354、302斷路器線路負荷順利轉接到#1主變, 20日相繼完成#2主變移位、35kV母線TV安裝、#2主變側油斷路器更換,目前正在進行二次電纜接線工作,35kV芒洪變電站技改工程按計劃有序開展,進展順利。
孟連縣35KV芒洪變電站擔負著整個全縣的電力配送任務,于1991年建成投產,期間經過一次技改,該站無集中式微機綜合自動化系統,主變保護可靠性低,二次保護基本處于癱瘓狀態,防雷接地跟不上現代接地網絡系統要求。隨著社會經濟的發展,縣城用電負荷不斷加大,該站在運行中經常出現故障,已遠不能滿足人民群眾日益 增長的生產生活需要。為確保電網安全穩定運行,確保全縣工農業生產及人民生活用電質量,公司于2009年即5月著手對35kV芒洪變電站進行技改并由生產副總牽頭成立了技改領導小組,制定了技改方案,計劃年底完工并投入使用。 35kV芒洪變電站技改工程分八個階段依次開展,其中第二、三階段是關鍵階段。由于該站是縣城中心變電站,直接關系著縣城供電是否正常,為將影響降低到最小,公司在做好準備工作上下功夫,將三次全站停電工作都安排在凌晨,10月19日凌晨為第一次全站停電工作并在計劃停電期間圓滿完成。10月至12月是完成全年安全生產工作的關鍵時期,雖然技改工作工期緊、任務重,公司始終堅持“安全第一”,嚴格落實危險點分析與控制制度,在保障安全的前提下確保進度。 二次電纜接線工作完成后, 10月30日前技改工程將如期進入第三階段,敷設35kV 351、352斷路器間隔及所屬一次設備的二次電纜、保護屏的二次部分接線等。 (通訊員:趙婷婷) |
